|
       Vi har skrevet om grundvandssænkning i byggegruben og reinfiltration af grundvand i rigtig mange af vores nyhedsbreve hen over foråret. Nu er den sidste tilladelse fra Københavns Kommune endelig kommet i hus, så nu er vi klar til at trykke på knappen og sætte hele systemet af pumper, brønde og rør i gang. Systemet bliver, hvis alt går vel, sat i gang i løbet af juli.

Det er Danmarks største grundvandssænkningsprojekt, så har der været rigtig mange elementer at holde styr på. Så for at give et indtryk af omfanget kommer her lidt tal:

Udenfor byggepladsen
76 forskellige tilladelser fra myndigheder skulle indhentes
62 nye reinfiltrationsboringer er etableret udenfor byggepladsen
10 eksisterende reinfilatrationsboringer er rengjort og klar til brug
12 nye monitoreringsboringer er færdigboret 27 eksisterende montioreringsboringer er rengjort og klar til brug
15.635 meter rørføring er installeret
2.117 boremeter er udført.

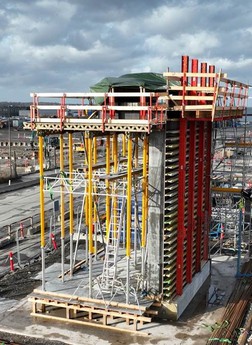

På byggepladsen
40 ud af 89 pumpeboringer er etableret i skakten
15 ud af 36 observationsboringer er etableret
1.305 boremeter er udført
3.766 meter rørføring er installeret
2 vandbehandlingsanlæg er opsat, for at rense det oppumpede vand inden det reinfiltreres.

For at få det etableret har vi og vores entreprenør været i dialog med et hav af mennesker, virksomheder, organisationer og myndigheder for at nå i mål med grundvandssænkningen. Tak til alle dem der har været involveret under vejs.
     |
